第一部分:爬架工程全流程实例教学
一、 设计阶段:安全与合规的基石
- 方案编制与审批:
- 依据: 严格遵循《建筑施工工具式脚手架安全技术规范》(JGJ202)等国家及地方规范,结合工程结构图纸、施工组织设计。
- 核心内容: 设计计算书(荷载计算、结构验算)、平面布置图(覆盖范围、机位间距)、立面图及节点大样图(附墙支座、防坠装置等)、特殊部位处理方案(塔吊、施工电梯、采光井等)、安全专项方案。
- 实例要点: 以某高层住宅为例,根据标准层结构特点,确定架体高度(通常为4-5倍楼层高)、宽度、机位水平间距(通常≤7m)及离墙距离。对阳台、飘窗等复杂立面进行专项设计,确保附墙支座有效受力。
- 材料与构件准备:
- 主框架、水平支承桁架、附墙支座、升降系统(电动葫芦或液压设备)、防倾防坠装置等必须为合格产品,具有出厂合格证和检测报告。
- 电气设计初步: 提前规划同步升降控制系统(如需)的线路走向、配电箱位置及电缆规格,确保与控制方式匹配。
二、 安装阶段:精细化施工流程
- 前期准备:
- 场地平整硬化,设置安全警戒区。
- 对所有进场构件进行清点、检查,破损、变形者严禁使用。
- 对安装人员进行详细的安全技术交底。
- 安装流程(以落地式附着升降脚手架为例):
- 步骤一:搭设安装平台。 在底部搭设稳固的安装平台,并设置安全防护。
- 步骤二:组装主框架。 从角部开始,按顺序在地面组装相邻两机位的主框架和水平桁架,形成稳定的“片架”。使用螺栓连接,确保紧固力矩达标。
- 步骤三:吊装与初步固定。 使用塔吊将组装好的“片架”吊装至设计位置,临时固定。

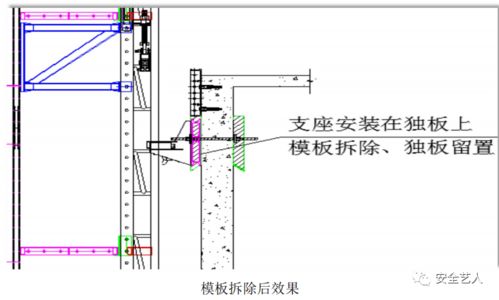

- 步骤四:整体组装与调试。 依次吊装其余片架,在空中连接成整体,安装剪刀撑、脚手板、安全网等。安装附墙支座、防倾导轮和防坠装置。
- 步骤五:电气系统安装(关键环节)。 按照设计图纸敷设控制电缆,安装分控箱和总控箱。确保每个机位的提升设备(如电动葫芦)与控制线路正确连接,设置漏电保护、过载保护。进行同步控制系统(若有)的单独调试,确保信号同步、动作一致。
- 步骤六:检查与验收。 安装完毕后,由总包、监理、安拆单位共同进行联合验收,重点检查螺栓紧固、防坠装置灵敏度、电气系统绝缘及可靠性,验收合格后方可进行升降作业。
三、 使用与升降阶段:动态监控
每次升降前均需进行安全检查,解除妨碍升降的约束,清理架体上荷载。
升降过程中,必须统一指挥,各岗位专人监控,密切观察同步性及异常情况。
升降到位后,立即恢复附墙支座受力,安装承重销,确保架体稳固,并按要求进行附着固定。
定期对电气线路、控制设备进行检查维护。
四、 拆除阶段:安全有序解体
- 准备工作: 清理架体上所有材料、垃圾,设置警戒区域。对拆除人员进行交底,明确顺序和方法。
- 拆除流程(原则:后装的先拆,先装的后拆):
- 步骤一:电气系统先行断电拆除。 首先切断总电源,有序拆除控制电缆、配电箱等电气设备,妥善保管,防止损坏。
- 步骤二:拆除安全防护。 拆除安全网、脚手板等。
- 步骤三:分片拆除。 通常采用塔吊辅助。先加固待拆除片架,然后拆除该片架与相邻架体的连接杆件(如水平桁架),再拆除其附墙支座。
- 步骤四:吊运与地面解体。 用塔吊将分离的片架吊至地面指定区域,然后进行地面解体,分类堆放。
- 步骤五:清场。 所有材料清运出场,做到工完场清。
第二部分:爬架工程中的电气安装工程设计要点
在爬架(特别是附着式升降脚手架)工程中,电气安装并非附属,而是保障其安全、同步、自动运行的核心系统。
- 设计依据与要求:
- 必须符合《施工现场临时用电安全技术规范》(JGJ46)及脚手架安全技术规范的相关要求。
- 系统应具备失电制动、过载保护、短路保护、漏电保护等功能。
- 对于采用集中同步控制的系统,需设计可靠的同步控制装置,以确保各提升点位移同步,高差控制在允许范围(如30mm)内。
- 系统主要构成设计:
- 配电系统: 设计专用总配电箱(内含总隔离开关、断路器、漏电保护器),通过电缆向各分控箱供电。分控箱对应控制一组或单个提升机位。
- 动力系统: 为提升设备(电动葫芦或液压泵站电机)提供动力电源,电机功率、电缆截面需根据荷载和距离计算选定,确保电压降在允许范围内。
- 控制系统:
- 手动控制: 设计简单可靠的按钮控制回路,实现单机位点动升降。
- 自动/同步控制(关键): 设计采用PLC或专用同步控制器,通过采集各机位传感器(如角度传感器、位移编码器)信号,进行比较运算,自动调整各点电机运行,实现高精度同步升降。控制柜应设计声光报警装置,用于提示故障或不同步超限。
- 信号与照明系统(可选): 设计架体上的低压照明线路及必要的通信信号线路。
- 布线设计要点:
- 电缆宜选用橡胶套软电缆,具有良好的耐磨、抗拉性能。
- 线路敷设应避开尖锐部位,采用套管、线槽保护,固定可靠,防止机械损伤。
- 充分考虑架体升降带来的电缆长度变化,设计合理的收放装置或预留长度,避免电缆受力拉断或缠绕。
- 防雷与接地设计:
- 若架体高度超过周边避雷设施保护范围,需设计独立的防雷接地系统,将架体可靠接地,接地电阻符合规范要求。
** 爬架工程是技术集成度高的专项工程,其安全高效运行依赖于严谨的机械设计、规范的施工安装与可靠稳定的电气控制系统**三者紧密结合。收藏本文,可作为从设计、安装、使用到拆除全过程的管理与操作参考,尤其关注电气系统的设计安装要点,方能做到有备无患,保障施工安全。
